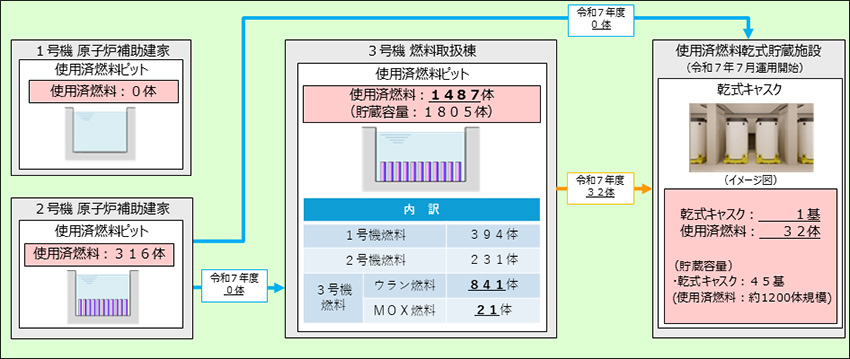

- 乾式貯蔵施設設置の事前協議判断に係る主な経緯と今後の予定
日時 | 経緯 |
---|---|
平成30年5月25日 | 四国電力が原子力規制委員会に原子炉設置変更許可申請書を提出 同日、四国電力から、安全協定に基づき、県に対し事前協議 |
令和2年9月16日 | 原子力規制委員会が原子炉設置変更許可 |
令和2年11月25日 | 伊方原子力発電所環境安全管理委員会原子力安全専門部会が約2年にわたり計7回の審議及び計2回の現地調査を踏まえ、原子力規制委員会の審査結果は妥当とする部会報告書を取りまとめ |
令和2年12月4日 | 隣接市である八幡浜市での地元説明会の開催 |
令和2年12月18日 | 伊方原子力発電所環境安全管理委員会が原子力規制委員会の審査を「妥当」とする報告書を知事に提出 |
伊方町長が事前協議に了解する旨、知事に伝達 | |
令和2年12月21日 | 八幡浜市長が乾式貯蔵施設の設置を了承する旨、副知事に伝達 |
令和2年12月23日 | 知事が四国電力社長に乾式貯蔵施設の設置に係る事前協議に対し了解する旨、文書手交 |
令和3年11月30日 | 四国電力が乾式貯蔵施設の現地工事着手 |
